粟田2丁目F地域二期 急斜地崩壊対策工事
期 間  2020年5月18日(月)〜12月15日(火)迄

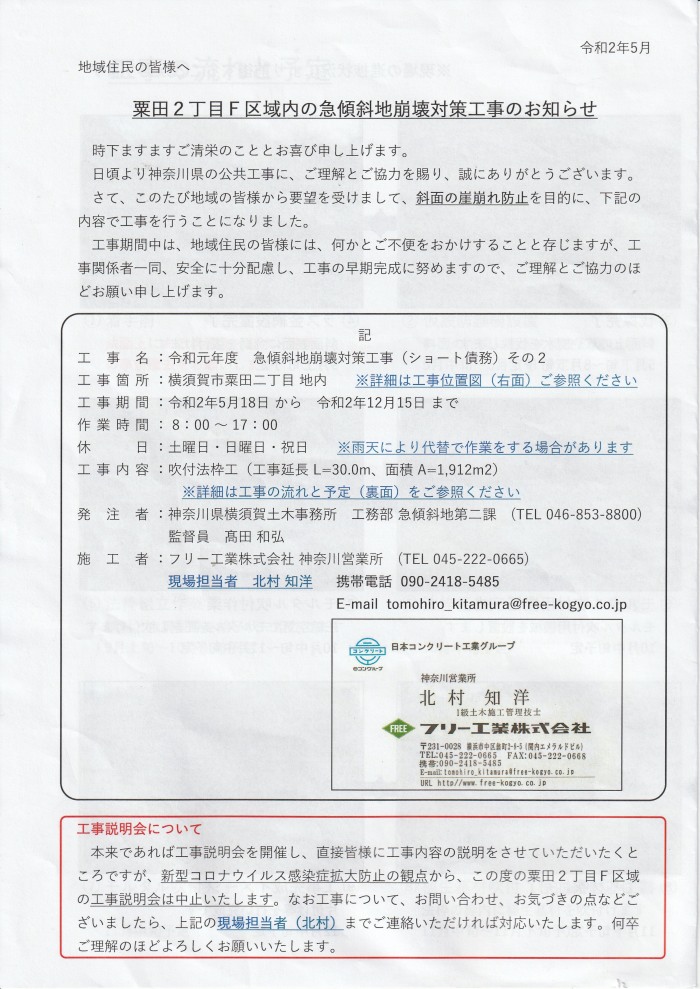

場 所

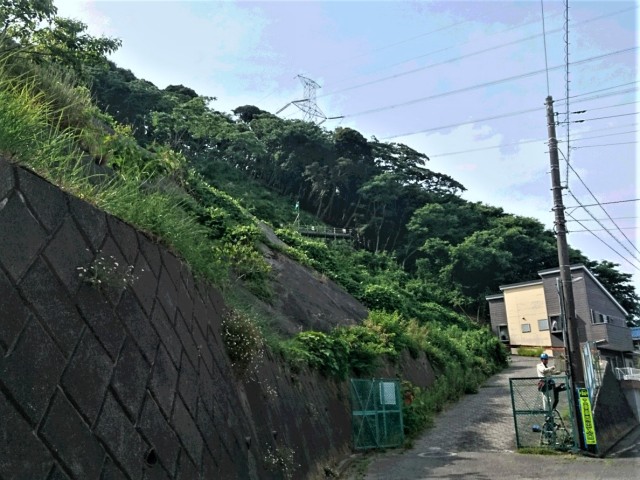

  粟田2丁目20-10〜12の隣接地

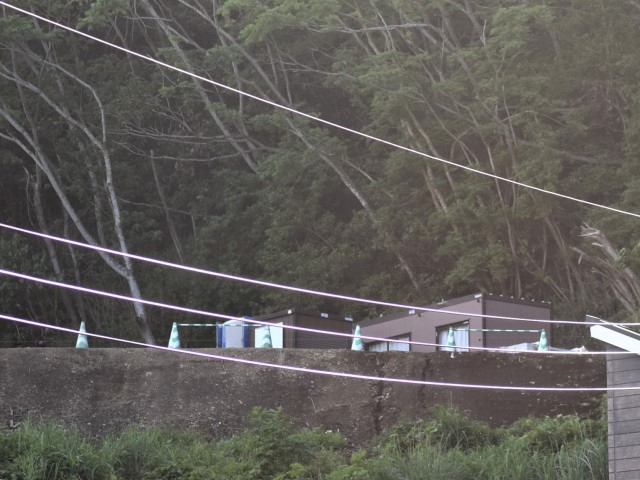

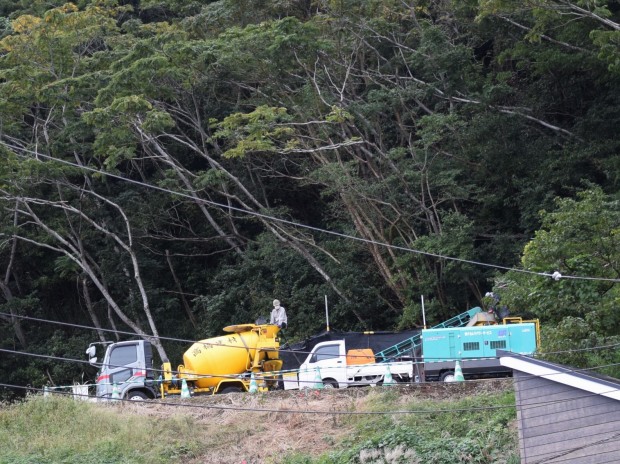

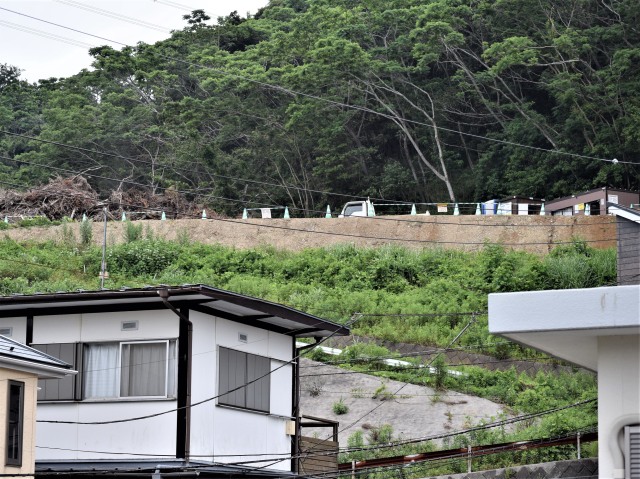

着工前の作業ヤード準備

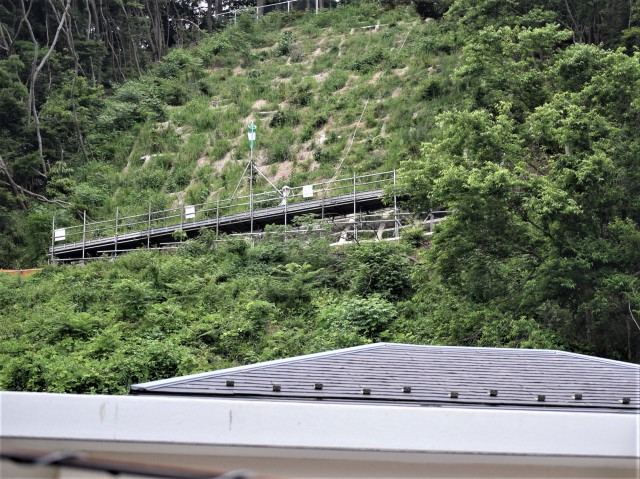

工事が始まる足元の確保(通路が出来る)

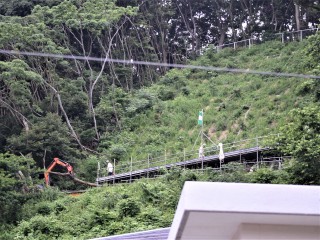

仮設防護柵工事は家に阻まれて見えませんでしたが、防護柵は出来上がったとの事です。
  (木の伐採時、伐採された木などが落ちたりしたら防護柵で止める安全柵です)

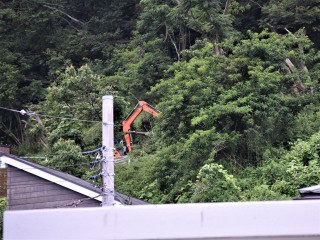

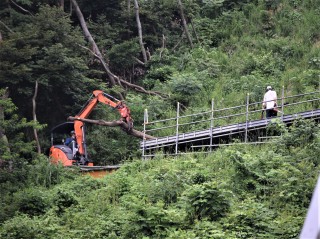

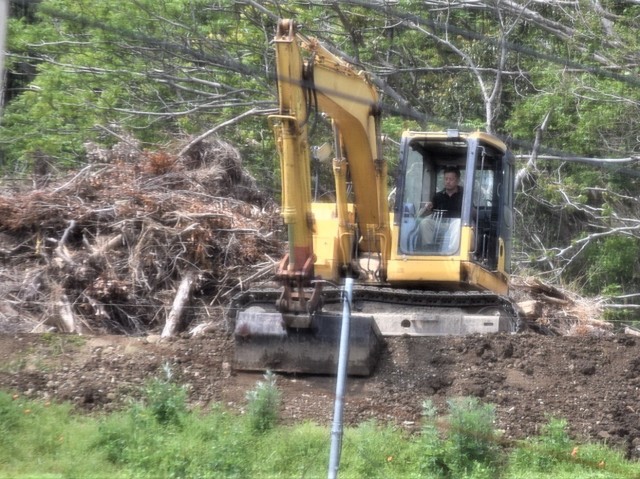

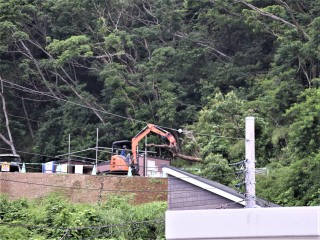

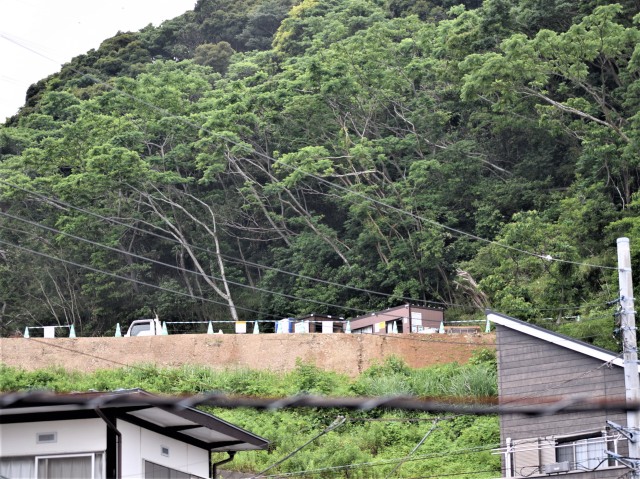

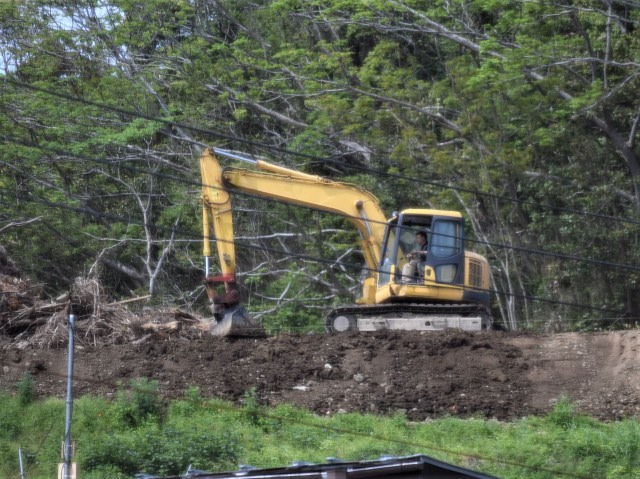

伐採が始まる(伐採された木の移動)

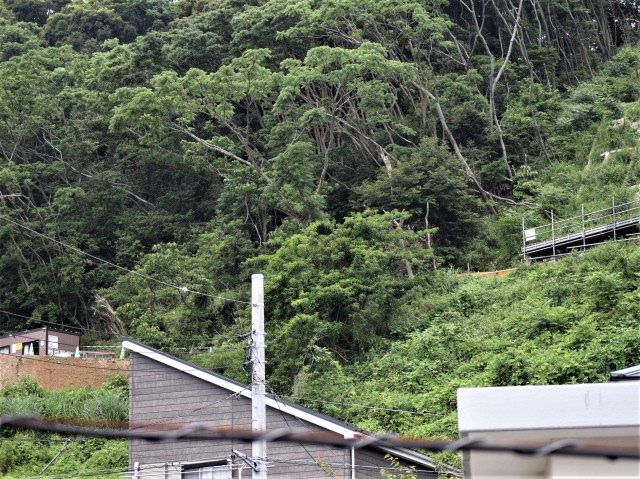

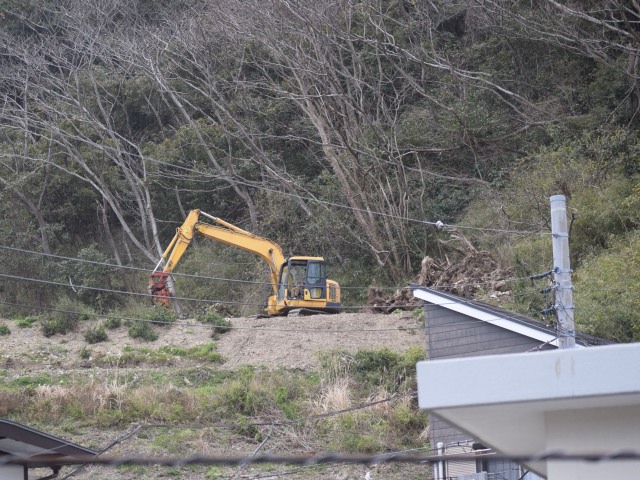

建物に遮られて見えないが下の方は伐採が進んでいる

伐採作業は中間から上に進んでいた

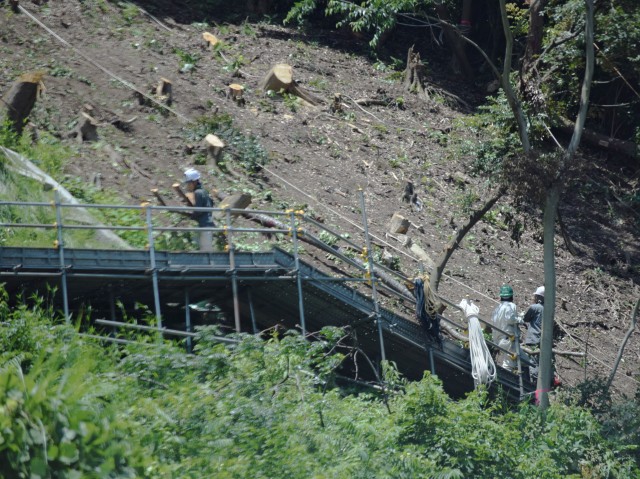

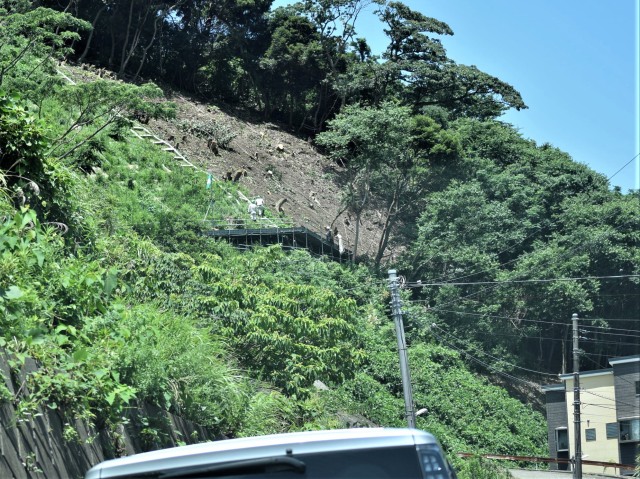

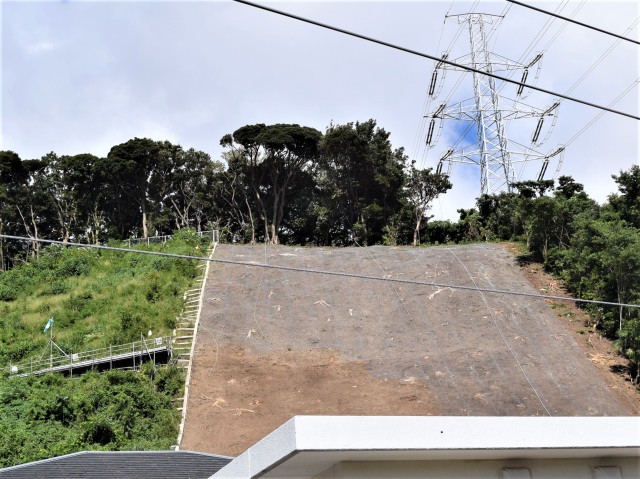

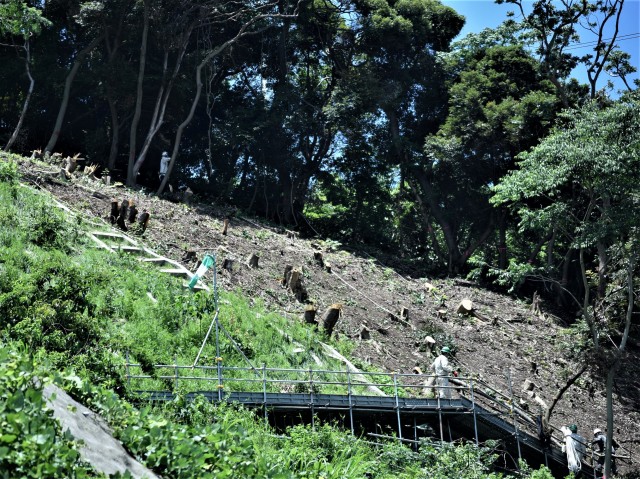

伐採作業が終わった(移り変わり)

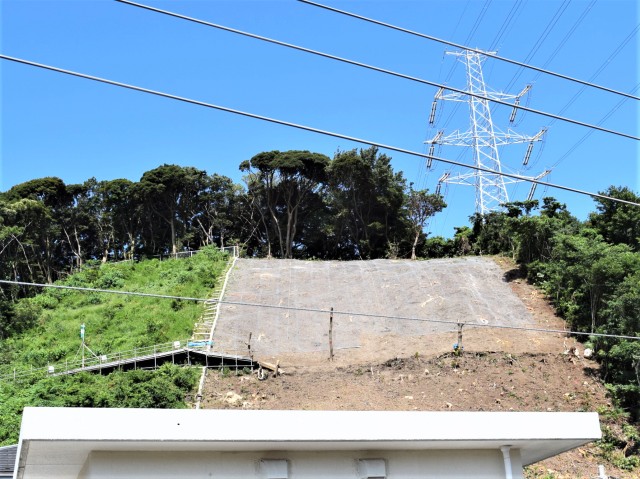

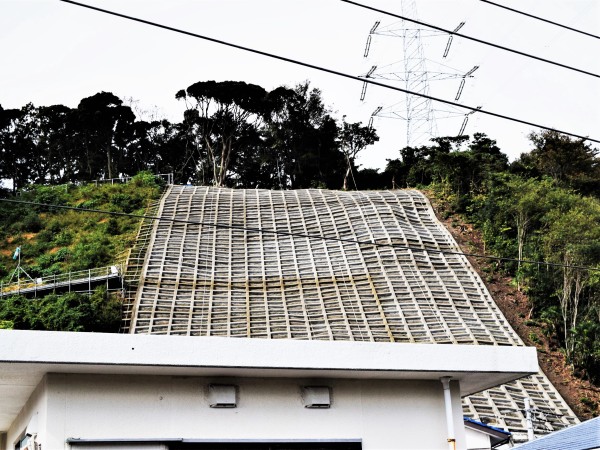

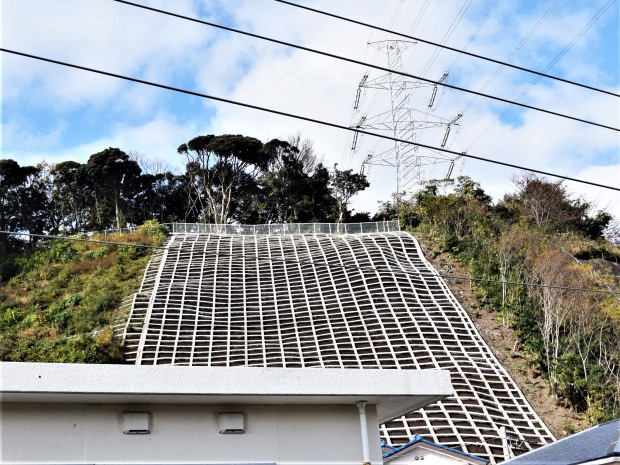

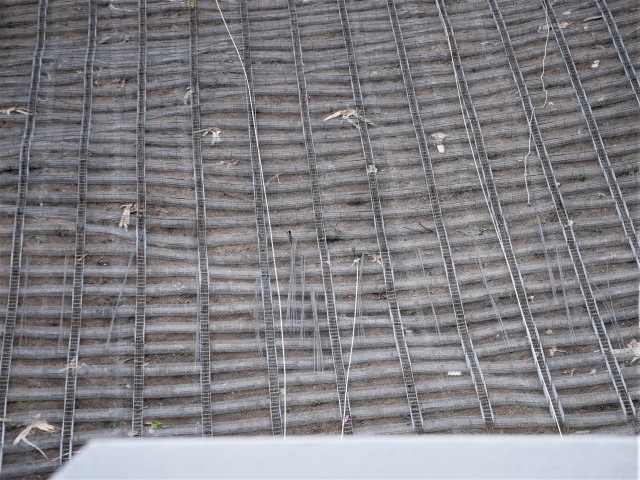

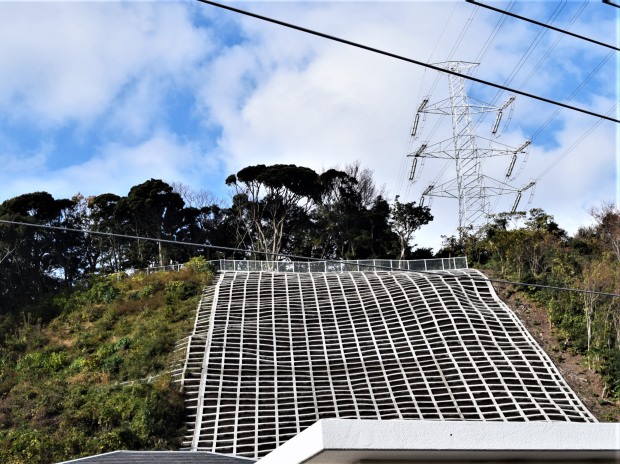

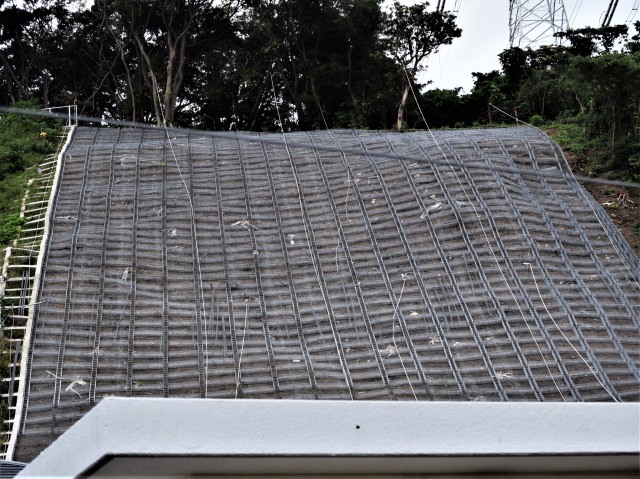

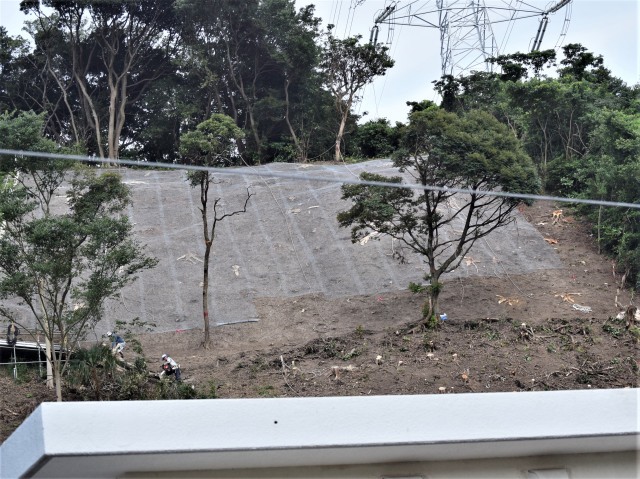

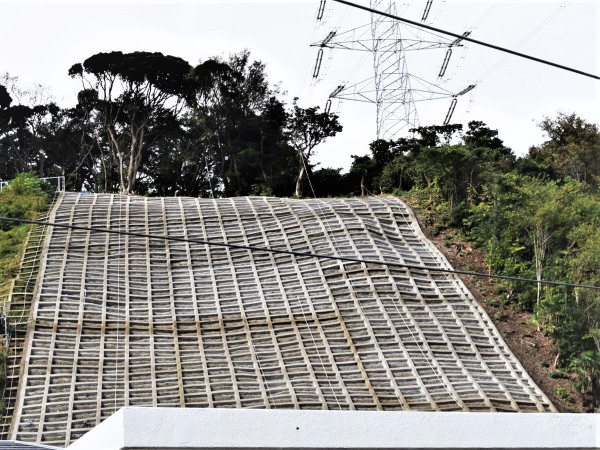

整地後ネット張りから金網枠組み(2020年8/29〜9/20まで)

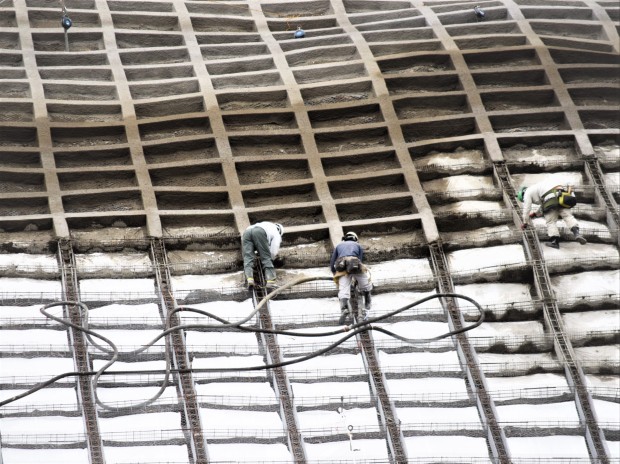

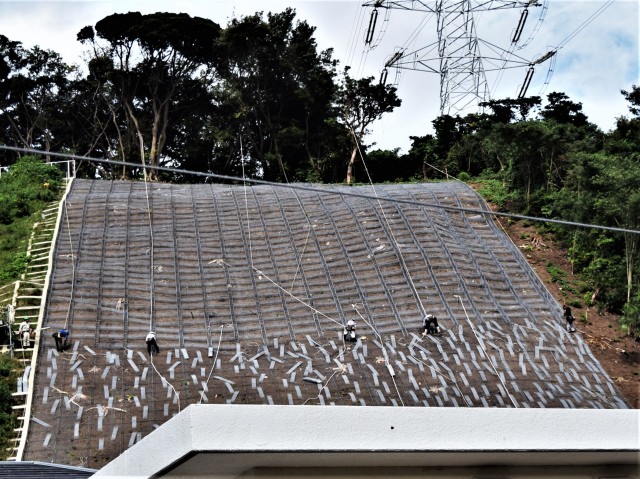

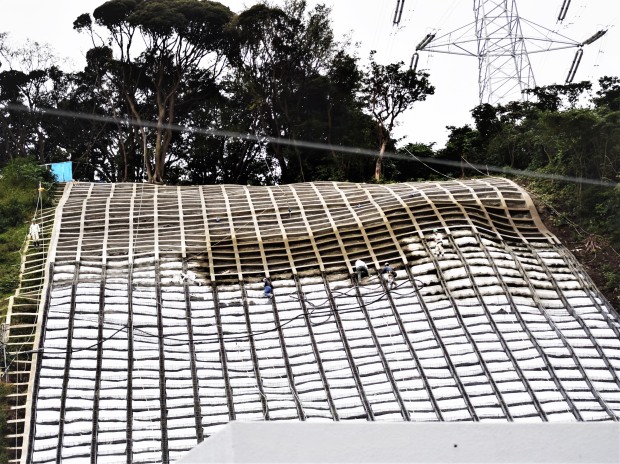

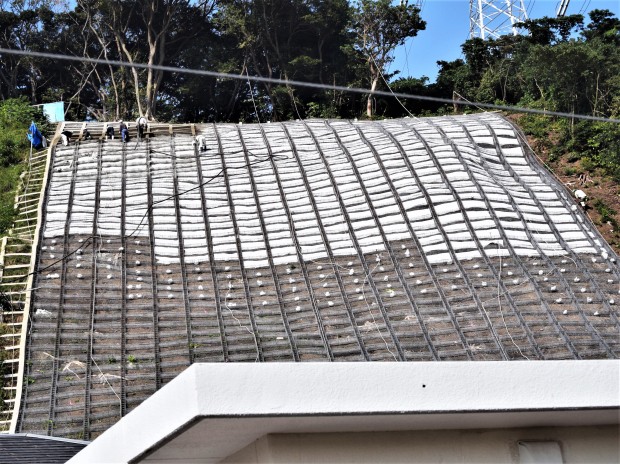

モルタル吹付(流し込み)始まる

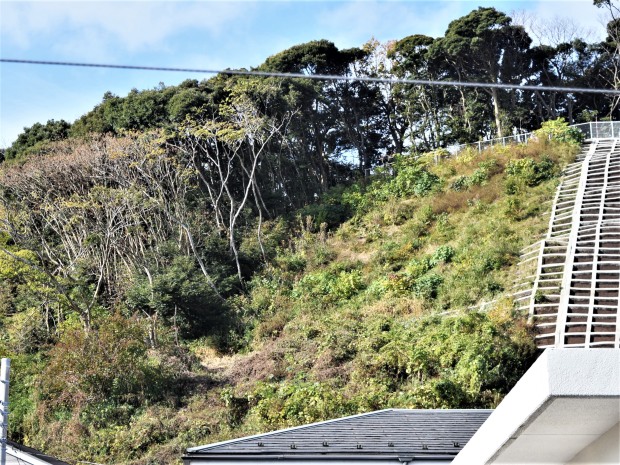

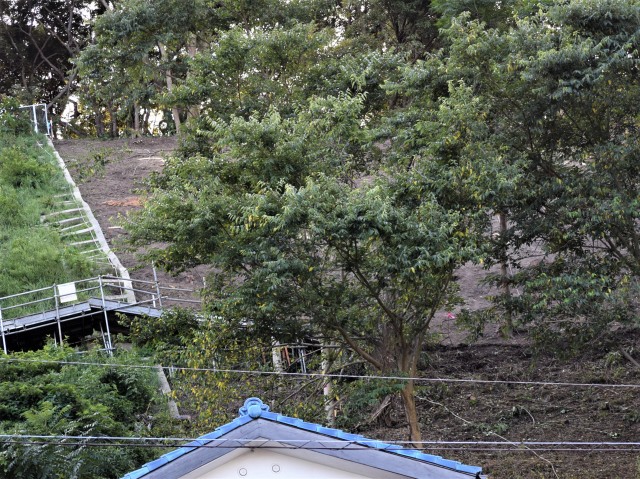

 作業が終わった  作業用仮設通路の撤去や作業ヤードの資器材、仮設建物等の撤去も終わった

2丁目20番10〜12隣接急斜地崩壊対策工事が完了しましたので以降終了します。(工事に携われた方々お疲れ様です、有難う御座いました)
